Quanto Tempo Leva para Construir uma Supply Side Platform? Guia Completo de Cronograma

Quanto Tempo Leva para Construir uma Supply Side Platform? Guia Completo de Cronograma

Quanto tempo é necessário para plataformas supply side?

Construir uma supply side platform do zero normalmente leva de 1 a 2 anos de desenvolvimento, com o planejamento inicial exigindo de 4 a 8 semanas, desenvolvimento do MVP levando de 3 a 6 meses e testes/otimização exigindo de 2 a 3 meses. O cronograma exato depende da complexidade da plataforma, tamanho da equipe, integrações necessárias e escopo de funcionalidades.

Entendendo o Cronograma de Desenvolvimento de uma SSP

Construir uma supply side platform (SSP) do zero é um projeto significativo que exige planejamento cuidadoso, recursos substanciais e expectativas realistas em relação aos prazos. O processo de desenvolvimento não é uma progressão linear simples, mas sim um projeto complexo e multifásico que envolve inúmeras considerações técnicas, operacionais e estratégicas. Organizações que consideram esse investimento devem compreender que o cronograma pode variar drasticamente conforme a complexidade da plataforma, expertise da equipe, requisitos de integração e objetivos de negócio. O consenso do setor indica que uma SSP totalmente funcional normalmente exige entre 12 a 24 meses de esforço dedicado de desenvolvimento, podendo esse prazo se estender além de dois anos para soluções completas e robustas de nível empresarial.

Fases de Desenvolvimento e Divisão do Cronograma

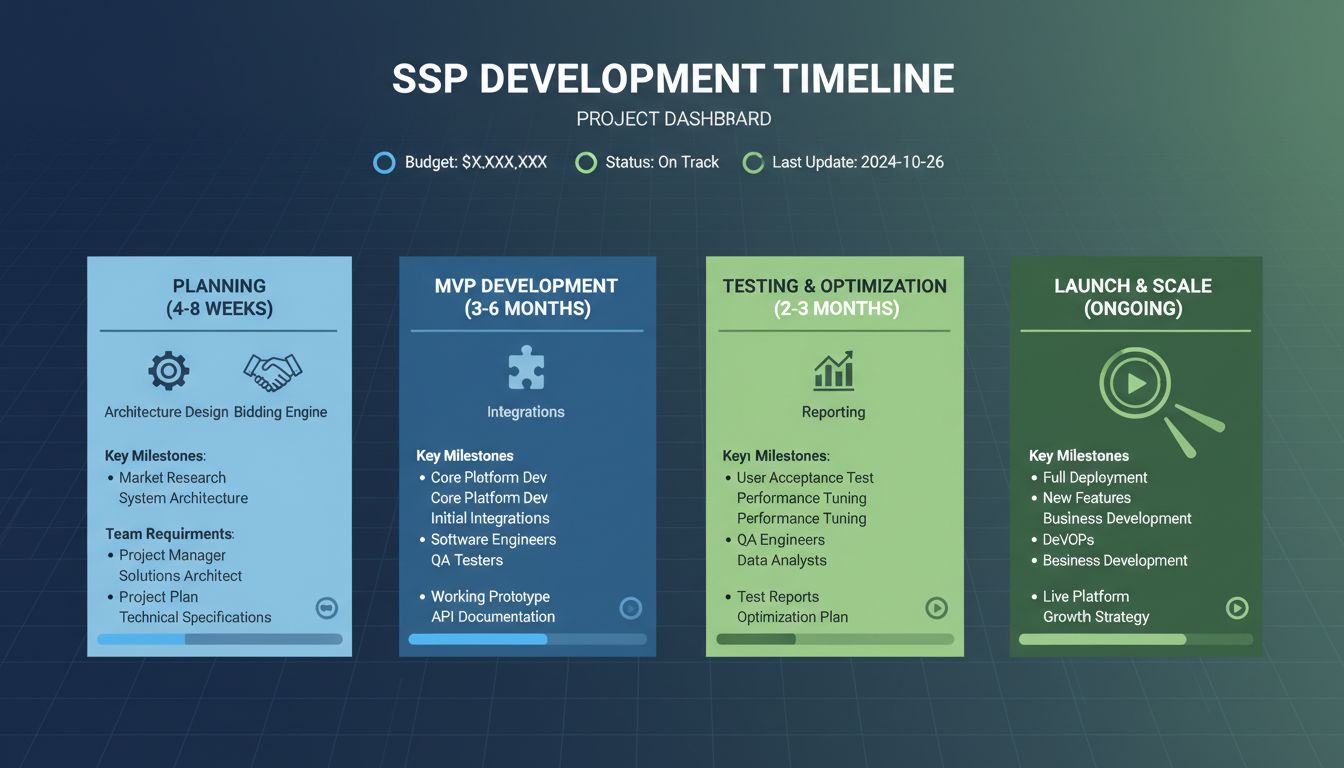

Cronograma de Desenvolvimento de SSP mostrando as fases de planejamento, desenvolvimento do MVP, testes e lançamento

Fase 1: Planejamento e Design de Arquitetura (4-8 Semanas)

A fase inicial de planejamento é crítica e não deve ser apressada, apesar da tentação de começar a codificar imediatamente. Durante esse período, sua equipe deve estabelecer objetivos claros de negócio, definir o escopo das funcionalidades e desenhar a arquitetura técnica que irá sustentar as operações da SSP. Essa fase envolve a realização de pesquisas de mercado, análise de plataformas concorrentes e determinação de quais funcionalidades são essenciais para o seu mercado-alvo. Sua equipe de produto deve documentar a missão, definir KPIs realistas e estabelecer métricas de sucesso que guiarão as decisões ao longo do ciclo de vida do projeto. O planejamento também inclui a alocação do orçamento, sendo que normalmente as organizações precisam comprometer entre US$1,5 e US$2,5 milhões por ano para infraestrutura de desenvolvimento, salários e custos operacionais. Esse trabalho fundamental previne erros custosos no futuro e garante que todas as partes interessadas tenham expectativas alinhadas quanto à direção do projeto e necessidades de recursos.

Fase 2: Desenvolvimento do MVP (3-6 Meses)

A fase do Produto Mínimo Viável (MVP) foca em entregar funcionalidades essenciais que comprovam a proposta de valor da plataforma sem tentar construir todos os recursos já no lançamento. Durante esse período crítico, sua equipe de desenvolvimento deve priorizar o mecanismo de lances em tempo real (RTB), interface básica de gestão de campanhas, motor de pacing para controle de orçamento e capacidades fundamentais de relatórios. O MVP deve suportar integração com uma ou duas ad exchanges de alta liquidez para validar o modelo de negócio central e gerar receita inicial. Essa fase normalmente requer de 2 a 4 engenheiros backend/RTB, 1 a 2 engenheiros de dados, 1 desenvolvedor frontend e 1 a 2 especialistas DevOps trabalhando em paralelo. A abordagem MVP permite testar hipóteses, coletar feedback dos usuários e identificar desafios técnicos logo no início do ciclo de desenvolvimento. Muitos casos de sucesso mostram que um MVP focado pode ser lançado em 3-6 meses, proporcionando validação de mercado antes de investir em funcionalidades e integrações adicionais.

Fase 3: Testes, Otimização e Compliance (2-3 Meses)

Uma vez que o MVP está funcional, testes rigorosos tornam-se essenciais para garantir confiabilidade, desempenho e conformidade regulatória. Essa fase envolve testes de carga para simular milhares de requisições por segundo, testes de precisão para validar a lógica de lances e a consistência dos relatórios, validação de mecanismos antifraude e verificações completas de conformidade com privacidade. Sua equipe deve integrar Plataformas de Gerenciamento de Consentimento (CMPs) para conformidade com GDPR e CCPA, implementar mecanismos antifraude e realizar Avaliações de Impacto à Proteção de Dados (DPIAs). A otimização de desempenho nesta fase foca em alcançar latências abaixo de 200 milissegundos para respostas de lances, garantindo competitividade em leilões em tempo real. Os testes devem incluir integração com múltiplas ad exchanges, verificação da entrega de criativos em diferentes formatos e validação da precisão dos relatórios em comparação com os resultados reais dos leilões. Essa fase normalmente requer de 2 a 3 meses de esforço dedicado e envolve especialistas de QA, consultores de compliance e engenheiros seniores trabalhando juntos para identificar e resolver problemas antes do lançamento em produção.

Fase 4: Lançamento e Escala Contínua (Contínuo)

A fase de lançamento marca o início da operação, mas não o fim do desenvolvimento. Após entrar em produção, sua equipe deve monitorar continuamente métricas de desempenho, otimizar algoritmos de lances, expandir integrações com exchanges e adicionar novas funcionalidades de acordo com as demandas do mercado e feedback dos usuários. As organizações devem prever recursos contínuos para manutenção, atualizações de segurança, aprimoramento de mecanismos antifraude e conformidade com regulações em constante evolução. A fase de escala envolve expandir das parcerias iniciais com exchanges para uma rede mais ampla de fontes de demanda, implementar modelos avançados de machine learning para otimização de lances e adicionar suporte a novos formatos de anúncios, como CTV (televisão conectada) e áudio. Muitas organizações subestimam os custos operacionais contínuos, que podem igualar ou até superar os investimentos iniciais de desenvolvimento. A otimização permanente garante que sua SSP permaneça competitiva e entregue o máximo valor aos publishers.

Custos e Recursos Realistas Necessários

Fase de DesenvolvimentoDuraçãoTamanho da EquipeCusto EstimadoPrincipais Entregas
Planejamento & Arquitetura4-8 semanas3-5 pessoasUS$150.000-250.000Especificação técnica, roadmap, plano orçamentário
Desenvolvimento do MVP3-6 meses8-12 pessoasUS$600.000-1.200.000Bidder principal, UI, relatórios básicos
Testes & Otimização2-3 meses6-10 pessoasUS$300.000-600.000Compliance, validação de desempenho
Lançamento & Escala Inicial3-6 meses10-15 pessoasUS$500.000-1.000.000Implantação em produção, monitoramento
Total do Primeiro Ano12-23 mesesVariaUS$1,5-3,0 milhõesSSP totalmente operacional

O investimento financeiro necessário para construir uma SSP do zero é substancial e representa um compromisso significativo que apenas organizações com orçamentos expressivos de mídia conseguem justificar. Referências do setor sugerem que, a menos que sua organização tenha gastos anuais em mídia superiores a US$50 milhões, a economia de construir sua própria SSP pode não ser favorável em comparação a soluções alternativas. Os custos operacionais básicos incluem salários de desenvolvedores (mais de US$400.000 anuais para uma equipe sênior enxuta), infraestrutura em nuvem e armazenamento de dados (mais de US$3.500 mensais apenas para dados de campanhas) e despesas contínuas com manutenção e compliance. As organizações também devem prever custos ocultos, como recrutamento de talentos especializados, bônus de retenção para engenheiros-chave e o custo de oportunidade de desviar recursos de outras iniciativas de negócio.

Fatores Críticos de Sucesso e Desafios Comuns

Construir uma SSP com sucesso exige montar uma equipe especializada com profunda expertise em publicidade programática, protocolos de lances em tempo real, sistemas distribuídos e machine learning. Sua equipe deve incluir um Head de Programmatic/Produto, 2 a 4 engenheiros backend/RTB com experiência em OpenRTB, 1 a 2 engenheiros de dados familiarizados com plataformas de streaming como Kafka, 1 engenheiro de ML/otimização, 1 desenvolvedor frontend, 1 a 2 especialistas DevOps/SRE e 1 a 3 profissionais de operações de mídia. Um dos maiores desafios enfrentados pelas organizações é subestimar o tempo e esforço necessários para as integrações. Conectar-se a grandes exchanges como Google AdX, PubMatic, OpenX e Amazon exige grande esforço de engenharia, certificações técnicas e manutenção contínua. Além disso, implementar verificação de ads.txt, suporte a header bidding e mecanismos antifraude adiciona complexidade significativa ao cronograma de desenvolvimento.

Muitas organizações descobriram que o maior custo oculto é calcular mal o tempo e esforço necessários para alcançar a paridade de funcionalidades com concorrentes já estabelecidos. O cenário de publicidade programática é dominado por poucos gigantes — os 5 maiores DSPs capturam cerca de 78% de todas as impressões disponíveis — o que significa que uma nova SSP pode ter dificuldades para alcançar liquidez e adoção suficiente por publishers, a menos que consiga rapidamente igualar o alcance e as conexões do mercado. Exemplos reais mostram que empresas como a Vodafone já abandonaram planos de desenvolvimento interno de SSP após se depararem com o verdadeiro escopo do investimento e da complexidade necessários. A pressão competitiva das plataformas estabelecidas, combinada com a rápida evolução dos padrões e regulações ad tech, faz com que os cronogramas de desenvolvimento frequentemente se estendam além das projeções iniciais.

Abordagens Alternativas à Construção do Zero

Dado o tempo e recursos substanciais exigidos para construir uma SSP do zero, muitas organizações estão explorando abordagens alternativas que oferecem tempo de lançamento mais rápido e menor investimento inicial. Soluções SSP white-label oferecem um caminho intermediário entre construir internamente e utilizar plataformas terceiras, permitindo que as organizações rebrandem e personalizem uma plataforma existente em semanas, e não anos. Essa abordagem elimina o ciclo de desenvolvimento de vários anos, ao mesmo tempo em que proporciona significativa capacidade de personalização e controle sobre o roadmap do produto. As soluções white-label normalmente custam muito menos do que construir do zero, com implantação possível em 2-3 semanas, contra 12-24 meses para desenvolvimento personalizado.

Outra alternativa viável é terceirizar para empresas de desenvolvimento AdTech especializadas, que já possuem expertise e frameworks acelerados de desenvolvimento. Essas empresas podem aproveitar componentes pré-construídos, padrões arquiteturais consolidados e equipes experientes para reduzir significativamente os prazos. As organizações também podem considerar uma abordagem híbrida, começando com uma solução white-label e desenvolvendo gradativamente componentes customizados conforme o negócio cresce e os requisitos se tornam mais claros. Essa abordagem por fases permite entrar no mercado rapidamente, validar o modelo de negócio e tomar decisões embasadas sobre futuros investimentos em desenvolvimento próprio.

Principais Lições para o Planejamento de Desenvolvimento de SSP

Organizações que consideram o desenvolvimento de uma SSP devem avaliar cuidadosamente se o investimento está alinhado com seus objetivos de negócio e capacidade financeira. O cronograma realista de 12-24 meses, combinado com custos anuais de US$1,5-3,0 milhões, significa que apenas organizações com grandes orçamentos de mídia e compromisso estratégico de longo prazo deveriam buscar o desenvolvimento customizado. O processo exige montar equipes especializadas com profundo conhecimento em publicidade programática, implementar arquiteturas técnicas complexas e manter investimento contínuo em otimização e compliance. Para a maioria das organizações, explorar soluções white-label ou parcerias com empresas AdTech experientes oferece um caminho mais prático para lançar uma SSP de forma rápida e econômica. A decisão de construir, comprar ou fazer parceria deve ser baseada em uma análise detalhada dos requisitos de negócio, recursos disponíveis, posicionamento competitivo e metas estratégicas de longo prazo.

Pronto para Lançar Seu Programa de Afiliados?

Não perca anos construindo uma infraestrutura complexa. O PostAffiliatePro oferece gestão de afiliados de nível empresarial com resultados comprovados. Comece em dias, não em anos.

Learn more

Plataformas do Lado da Oferta (SSP)

Plataformas do Lado da Oferta (SSP)

A plataforma do lado da oferta, também chamada de plataforma de venda, permite que publishers de sites gerenciem suas campanhas de anúncios, otimizem a receita ...

4 min read
AffiliateMarketing AdTech +3

Você estará em boas mãos!

Junte-se à nossa comunidade de clientes satisfeitos e forneça excelente suporte ao cliente com o Post Affiliate Pro.

Capterra
G2 Crowd
GetApp
Post Affiliate Pro Dashboard - Campaign Manager Interface
